松原绿电园区30万千瓦风电项目冲刺年底全容量并网
2026-09-20 16:52:34
来源:

松原绿电园区30万千瓦风电项目冲刺年底全容量并网

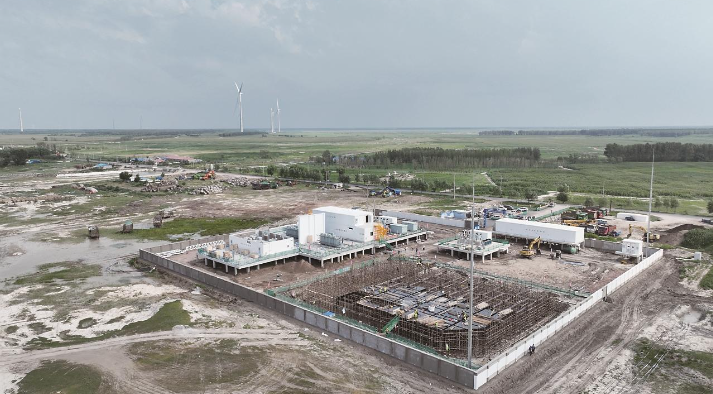

松原绿电园区30万千瓦风电项目现场


入秋时节,天高气爽,施工正酣。在长岭县广袤开阔的原野上,松原绿电园区30万千瓦风电项目(吉林化纤)施工现场一派热火朝天的繁忙景象。

施工团队抢抓秋季晴好的施工黄金窗口期,依托大型机械设备有序开展风机混塔吊装作业,土建施工、设备安装等多工种协同联动、高效作业,全力推动项目建设提质提速、增效突围。

据了解,该项目由松原润纤新能源有限公司投资建设,是吉林化纤配套绿电重点工程,也是当地源网荷储一体化重点示范项目。

项目总投资12亿元,本年度计划完成投资6亿元。建设内容包含10台10MW、24台7.7MW、2台7.6MW风力发电机组,总装机容量300MW。项目同步新建一座220kV升压站,按220kV一级电压等级接入系统,通过一回220千伏线路接入中广核弗迪500kV变电站220kV侧母线,可有效保障电力稳定输送。

施工单位科学统筹施工工期,合理调配人力、物资与机械设备,高效推进风电主机吊装作业,稳步开展升压站土建施工,各工序压茬衔接、有序推进,全力保障项目按期建成投运。

“项目混塔吊装预计9月30日全部完成,机组吊装预计10月30日竣工;升压站计划11月10日完成倒送电工作,12月30日实现机组全容量并网发电。”项目负责人王刚介绍。

项目充分挖掘利用当地优质风能资源,推动风电电力就近生产、就近消纳,有效降低园区企业生产用能成本。项目建成后,预计年发电量可达10亿千瓦时,将为松原绿电园区内工业企业提供充足、稳定的绿色电力。
